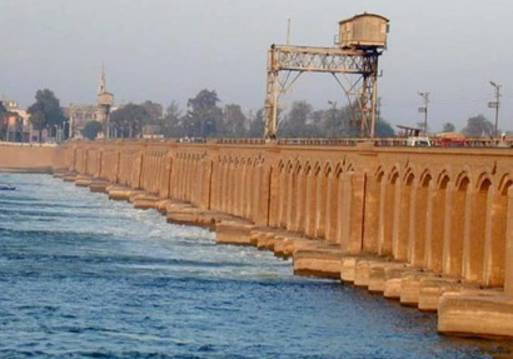

أعلن مدير مشروع قناطر أسيوط الجديدة أحمد قرادن، أنه تم الانتهاء من 30 % من أعمال مشروع القناطر الجديدة والتي تمثل أسياسيات تنفيذه. وأوضح أنه تم عمل تجهيزات الموقع مثل محطة الخلطات المركزية والمعامل والاختبارات وورشة الحدادة والمخازن، وأيضاً إحاطة موقع المشروع وسد ركامي يتخلله ستار بعمق حوالي 40 متر وطول كيلو و600 متر وبسمك، 80 سنتيمر، كذلك مجموعة من الآبار الجونية داخل منطقة الإنشاء. وأشار مدير المشروع إلى أن التكلفة الإجمالية للقناطر الجديدة بلغت 3,5 مليار جنيه مصري تشمل جميع الأعمال الإنشائية والتنفيذية، ومنها محطة توليد الكهرباء بتكلفة ثلث التكلفة الإجمالي ، ومضيفاً بأن العمل الفعلي بدأ في مشروع القناطر بداية من 24 / 5 / 2012 وسيتم الانتهاء الفعلي في 1/9 /20018، كما تم تذليل كافة العقبات التي تعترض المشروع ومنها مشكلة السولار، وذلك بتخصيص حصة دائمة من السولار لتشغيل آليات والمعدات بالاتفاق مع التموين وبدعم من محافظ أسيوط .
